丰都垃圾发电厂35千伏送出工程有序推进

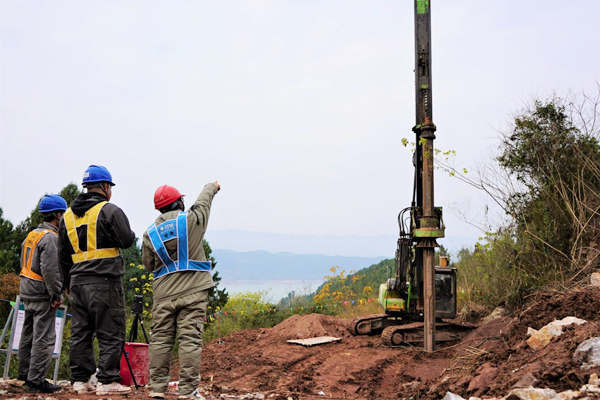

国网重庆丰都供电公司全面采用机械化施工,积极推进丰都垃圾焚烧发电厂35千伏送出工程建设。(刘远平 摄)

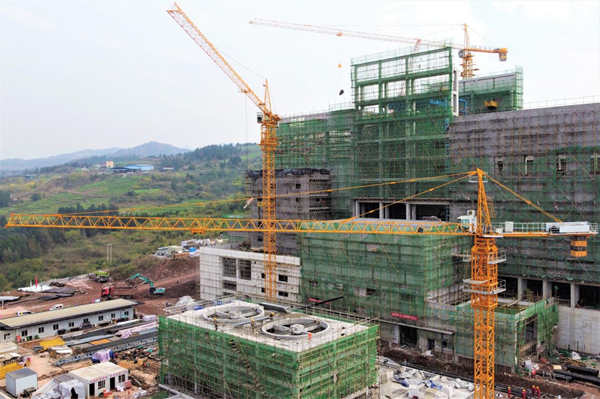

丰都垃圾焚烧发电厂建设现场。

  近日,在重庆市丰都县龙孔镇,丰都垃圾焚烧发电厂35千伏送出工程正加紧施工。

  据了解,丰都垃圾焚烧发电项目为县级重点工程,总投资近3亿元,设计年处理生活垃圾总量14.6万吨,配置一台10兆瓦的汽轮发电机组,年发电量将达到5200万千瓦时。

  丰都垃圾发电厂35千伏送出工程由国网重庆丰都供电公司建管,该工程是丰都垃圾焚烧发电项目的配套工程,始于丰都垃圾焚烧发电厂升压站,止于110千伏高家变电站,主要满足丰都垃圾发电并网需求。该送出工程于2023年12月25日正式开工,包括间隔扩建、架空线路和电缆线路新建等3个单体工程,扩建35千伏间隔1个、新建铁塔11基、架空线路3.23千米、电缆线路0.15千米。该项目全面采用机械化施工,缩短工期,提升施工质效。

  下一步,国网重庆丰都供电公司将持续深化工程建设,严把安全质量关,力争早日投运丰都垃圾发电厂35千伏送出工程,为丰都发展方式绿色转型注入新的活力。(刘远平)
